本文以某客户大型ISE集群部署及迁移项目为基础,提炼通用的部署方案、测试经验与实施方法,适用于开展相关项目,核心是实现从旧版ISE中型架构到新版大型异地冗余架构的平稳升级,保障大规模网络设备与终端的认证授权业务稳定。
1. 现状痛点:某客户全国数十个site,需支撑超一万余台设备 Tacacs 认证、15 万台终端 Radius 认证,原有ISE2.6版本已停止服务,硬盘空间不足无法满足180天日志存储,集中冗余架构无法匹配业务发展。
2. 升级目标:部署 ISE3.3(补丁4)集群,将集中冗余优化为异地冗余,升级为大型部署架构,支撑 Tacacs 并发1万台设备、Radius 并发15-20万台终端,实现 802.1X、MAB、Guest Portal等认证服务。
3. 核心需求:新老系统切换无业务中断,需提前完成软硬件兼容性、切换方案评估,搭建全量测试环境模拟切换流程,规避生产环境故障风险。

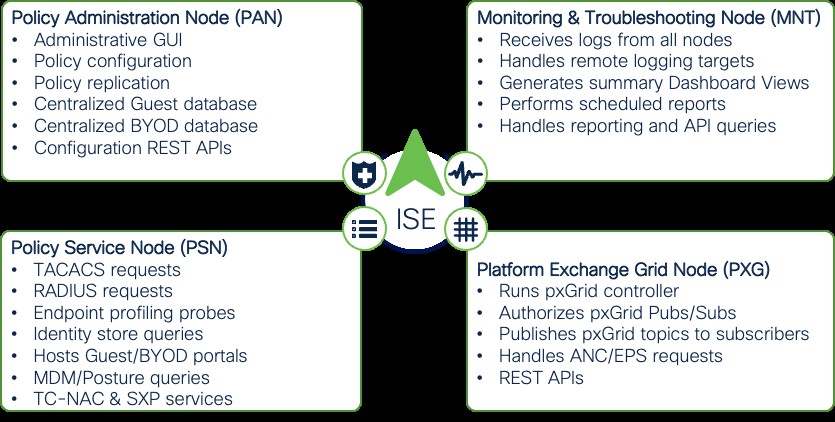

ISE 节点支持物理机、虚拟机、云实例部署,可混合搭配,核心角色及功能为:
1. PAN(策略管理节点):负责配置管理、策略复制、集中式访客 / BYOD 数据库及管理 GUI;
2. MNT(监控与故障排除节点):接收全节点日志、生成仪表板、运行计划报告、处理 API 查询;
3. PSN(策略服务节点):处理 RADIUS/TACACS 请求、托管认证门户、处理 MDM / 合规性查询,支持 2-50 个节点;
4. PXG(平台交换网格节点):运行 pxGrid 控制器,处理设备间数据交互与订阅发布。

大型部署最多支持 54 个节点(2PAN+2MNT+≤50PSN+≤4PXG),单部署最大支持200万活跃终端。
当单部署无法满足需求时,需拆分独立部署,核心场景包括:活跃终端超 200 万;PAN 与其他节点网络延迟超 300ms(需异地部署或拆分);需按安全需求分离访客网络、按协议分离RADIUS/TACACS服务,或搭建独立灾备部署。
1. 活跃终端:指网络中同时在线的终端,决定 License 消耗与 PSN 性能,RADIUS 会话异常终止时,ISE 将在 4 天后释放 License;
2. 位置规划:建议将 ISE 节点集中至区域数据中心,通过负载均衡优化可用性,确保 PSN 与 PAN 延迟≤300ms;若分支无备用广域网,可本地部署节点以保障本地可用性。
1. 网络访问方式:有线终端会话长、负载小;无线终端因漫游/休眠,认证负载是静态终端的 3-10 倍;VPN 终端会话较长但重连频繁;私有 5G 为 ISE3.2 新特性,适用于移动物联网设备。配置错误的终端会导致认证负载激增 100-1000 倍,需提前规划峰值容量。
2. 认证协议:主流为 EAP 系列(PEAP、TEAP、EAP-TLS 等),单 PSN 每秒处理认证次数受协议加密复杂度、外部身份存储延迟影响,从个位数到超 1000 次不等,需按终端分布与协议类型估算负载。
从原有集中式架构升级为异地冗余分布式架构,将 PAN、MNT 主备节点分离部署在不同区域,PSN 按园区分布式部署,实现管理、监控、业务服务的异地容灾,规避单区域故障导致的整体服务中断。
1. 现状阶段:中型架构,PAN/MNT 主备复用节点集中在一个区域,3 台 PSN 分布在三个园区,管理与业务节点未分离,风险抗性低;
2. 中间阶段:新增 7台 ISE 节点搭建 3.3 集群,1台 ISE3.1 作为配置中转,PAN、MNT主备节点独立部署并实现异地冗余,三个园区各保留 1台 PSN,新老集群并存对外提供服务,完成全量测试后逐步切换设备指向到新ISE集群;
3. 最终阶段:所有网络设备的 RADIUS/TACACS 指向新集群,观察 2 个月无异常后,下线旧 ISE 集群,仅保留新 3.3 集群,实现异地冗余的大型部署架构。
按角色分配硬件资源,虚拟化部署需满足vCPU、内存、硬盘最低配置,主备节点配置一致,PSN 按园区业务负载适配;提前规划所有节点的生产 IP、网关、NAT 地址、域名,做好 DNS A记录配置。
1. 核心架构:复现现网 ISE2.6 集群,部署单台 ISE3.1 作为配置中转,搭建 ISE3.3(补丁 3)集群作为测试目标,涵盖华为/华三接入交换机、华为/华三/思科无线控制器(9800、Aironet)等95%以上现网 NAD 设备;
2. 配套服务:部署 AD、DNS、NTP、Syslog等配套服务器,模拟生产环境的网络与认证体系。
覆盖配置迁移、License 注册、配置比对、业务认证、模拟切换、MAC 地址导入六大类,核心验证配置兼容性、License 有效性、设备认证功能、新老切换平滑性。
1. License 注册测试:验证 Direct HTTPS、SLR、SSM On-Prem 三种方式,SLR 支持离线注册但 License 消耗较高(主备 PAN 建议 4:1),SSM On-Prem 需本地搭建 License 服务器,适合完全离线环境,需每月同步 License,单账户最大支持 25000 个 License;
2. 配置比对测试:用 Beyond Compare 对比 ISE2.6 与 3.3 的配置文件,核心差异为 3.3 新增字段、RADIUS KEY 加密、默认授权 Profile 修改、新增 5G 条件等,MAC 地址与设备配置的细微差异多由现网配置变更导致,需同步修正;
3. 模拟切换测试:针对不同品牌NAD设备,分别验证 RADIUS/TACACS 切换流程,核心原则为先配备节点、再删原节点、最后配主节点,确保切换过程中终端不重认证、业务无中断;切换后通过设备命令与 ISE Live Log 验证认证节点指向正确性,观察计费会话与丢包情况;
4. MAC 地址新增对比导入:导出新旧系统 MAC 地址与身份组数据,过滤无效组(profile/unknown/空白),对比找出增量 MAC,将新增项导入 ISE3.3,确保终端认证身份匹配。
1. 资源与前置准备
虚拟化资源:按角色分配 vCPU(40 核)、内存(96G)、硬盘(300-2400G),ESXI 版本≥6.7;
软件准备:ISE3.3镜像、补丁、ISE3.1 过渡版本镜像,提前上传至园区文件服务器;
基础信息:规划 IP、网关、域名、DNS/NTP 地址,配置系统与 Web 界面账号,打通节点间及与配套系统的路由与防火墙策略;
配置备份:导出旧ISE2.6 的 Configuration 和 Operational 文件,用于配置迁移。
2. 核心部署步骤
安装7台ISE节点,验证节点间域名互通与 NTP 同步正常;
导入签名证书,节点间互相添加至受信任证书库;
在主 PAN 配置集群,将备 PAN、主备 MNT、各园区 PSN 依次加入,完成分布式集群部署;
配置迁移:将 2.6 配置文件导入 3.1 过渡节点,导出后再导入 3.3 主 PAN;Operational 文件经 3.1 中转后导入 3.3 主 MNT(日志会有少量损失)。
完成集群部署后,对接核心配套系统,实现全功能可用:
1. 加入 AD 域:实现用户身份统一认证;
2. 加载 License:通过代理服务器对接 CSSM,填写代理地址与 Registration Token,选择 HTTPS Proxy 方式获取;
3. 对接 SMS/SMTP:配置 SMS 网关实现短信通知,配置 SMTP 服务器实现告警邮件与访客账户密码发送,支持 TLS/SSL 加密与密码认证;
4. 对接日志服务器:将 MNT 节点与 ELK 对接,实现日志实时同步与长期存储;
5. 配置备份仓库:搭建 FTP 服务器作为 Repository,实现配置与操作文件的自动备份。
验证集群功能性与冗余性,为生产割接做准备,测试覆盖所有现网 NAD 设备与认证类型:
1. 功能性测试:分别验证 Tacacs设备登录认证、RADIUS 有线 / 无线 802.1X/MAB 认证、Guest Portal 访客认证,确保所有认证服务正常;
2. 冗余性测试
PAN:主PAN故障需手动切换备PAN,短暂中断管理功能,不影响 PSN业务;备 PAN 故障无影响;双PAN故障管理功能中断,业务正常;
MNT:主 MNT 故障 5 分钟后,PAN 自动指向备 MNT,备 MNT 不主动升主,恢复后主 MNT 重新接管;双 MNT 故障日志存储中断,业务正常;
PSN:单园区主 PSN 故障,设备自动切换至备 PSN,已认证终端无影响,正在认证终端短暂失败后自动重连;三 PSN 全故障,已认证终端正常,新认证失败(无逃生配置)。
按园区逐步切换,单园区完成后再进行下一个,确保故障范围可控,核心流程为:
1. 割接前准备:对比并导入该园区 MAC 地址增量、NAD设备增量;准备设备配置脚本,部署自动化工具;验证本地账号可用性,确保故障逃生通道;
2. 分步变更:先测试非关键业务设备,再通过自动化脚本切换全园区接入交换机,手工切换无线控制器与核心/汇聚/防火墙等非接入设备;最后测试 PSN冗余性,通过防火墙阻断验证节点自动切换;
3. 变更验证:切换后验证RADIUS/TACACS认证正常,设备指向新PSN,终端无掉线、无重认证,业务无感知;
4. 回退机制:每一步操作后若出现故障,立即回滚配置(单设备问题单独回滚,大批量问题批量回滚),通过 ISE Live Log与设备日志排查原因(如地址配置错误、防火墙策略阻挡、MAC 地址未同步)。
所有园区切换完成后,持续观察 2个月,确保新集群无业务故障、旧集群 Live Log 无任何认证/授权/审计日志,确认无业务依赖后,正式下线旧ISE2.6 集群。
核心总结:大型 ISE 集群部署及迁移的核心是异地冗余架构设计、全量测试模拟、按园区分步切换、全程故障回滚,需重点关注节点角色分离、配置兼容性、NAD 设备切换平滑性,同时做好 License 规划、日志存储、配套系统对接,确保从旧架构到新架构的无中断升级,支撑大规模网络的认证授权需求。
